茂县中心城区市政路路基础设施建设项目推动会

颁布功夫:2021-07-30

分享

返回列表

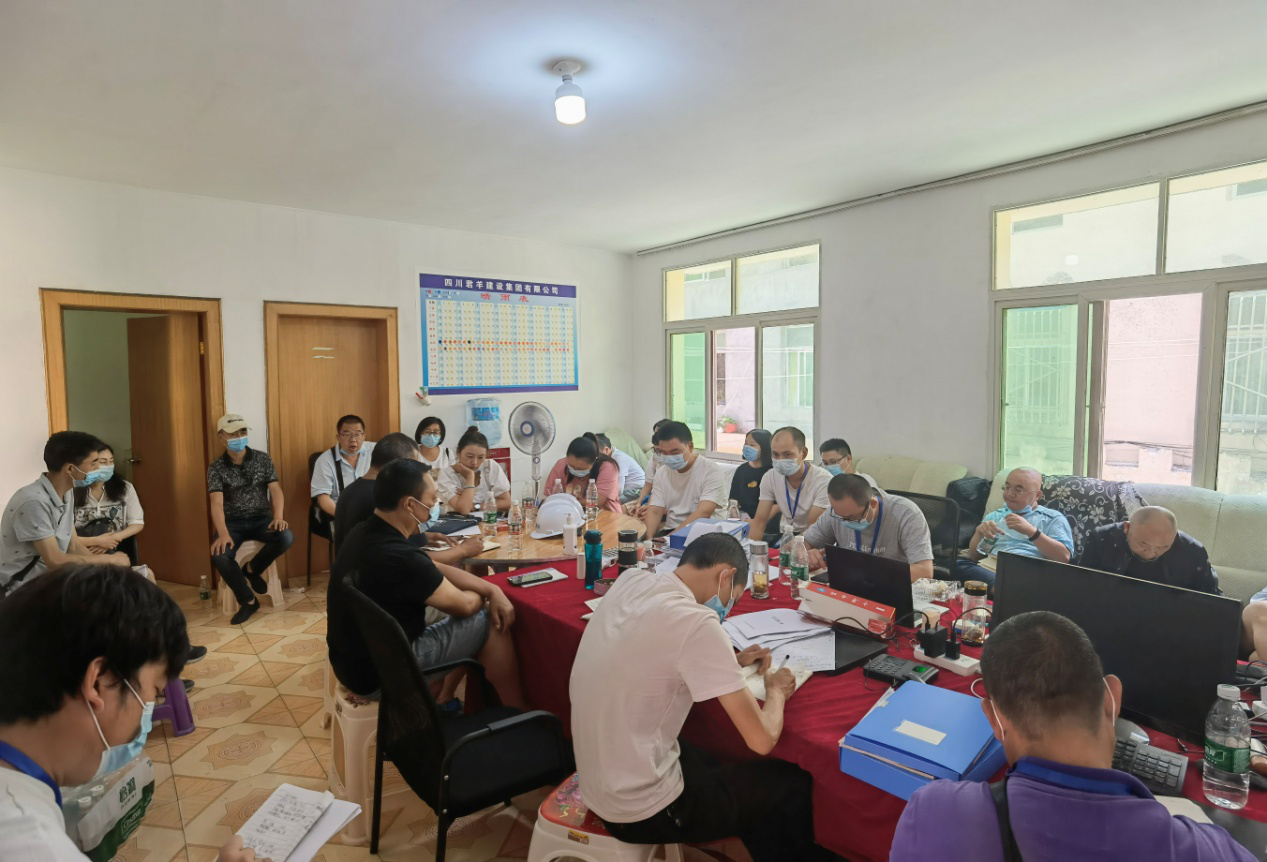

由集团公司中标承建的茂县中心城区市政路路基础设施建设项目 ,建设规模为路路刷新4.5公里及配套设施建设 ,工期730天。项目自6月初正式开工以来 ,在有序进行。应茂县当局要求 ,该项目K0+000—K2+210段必须在8月20日内实现。为满足节点工期要求 ,茂县住房和城乡建设局于7月30日在集团公司茂县项目部召开项目推动会 ,参会的单元有县住建局(建设单元)、县质监站、县发改局纪委项目组、盛羌监理(监理单元)及集团公司茂县项目部。

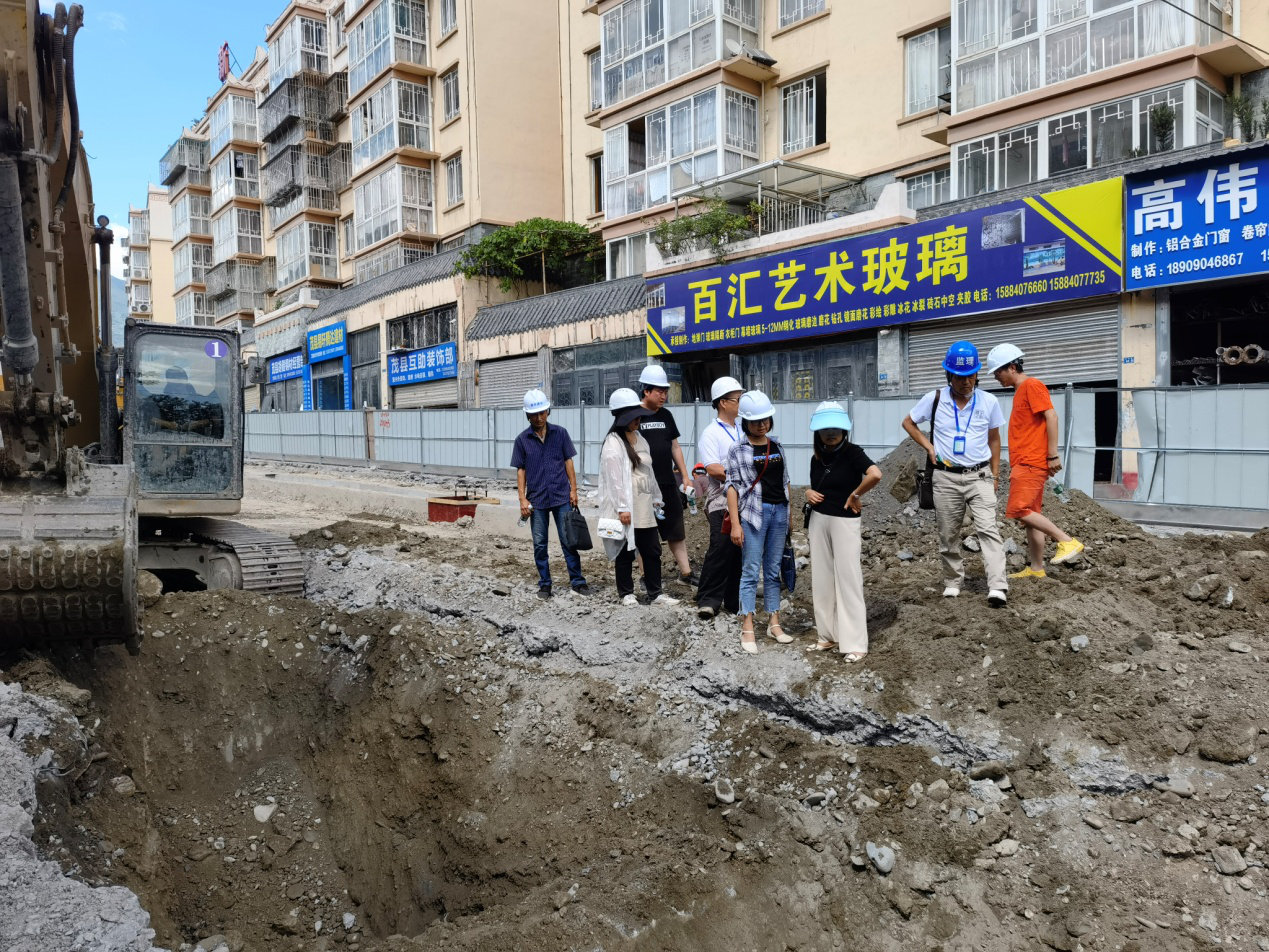

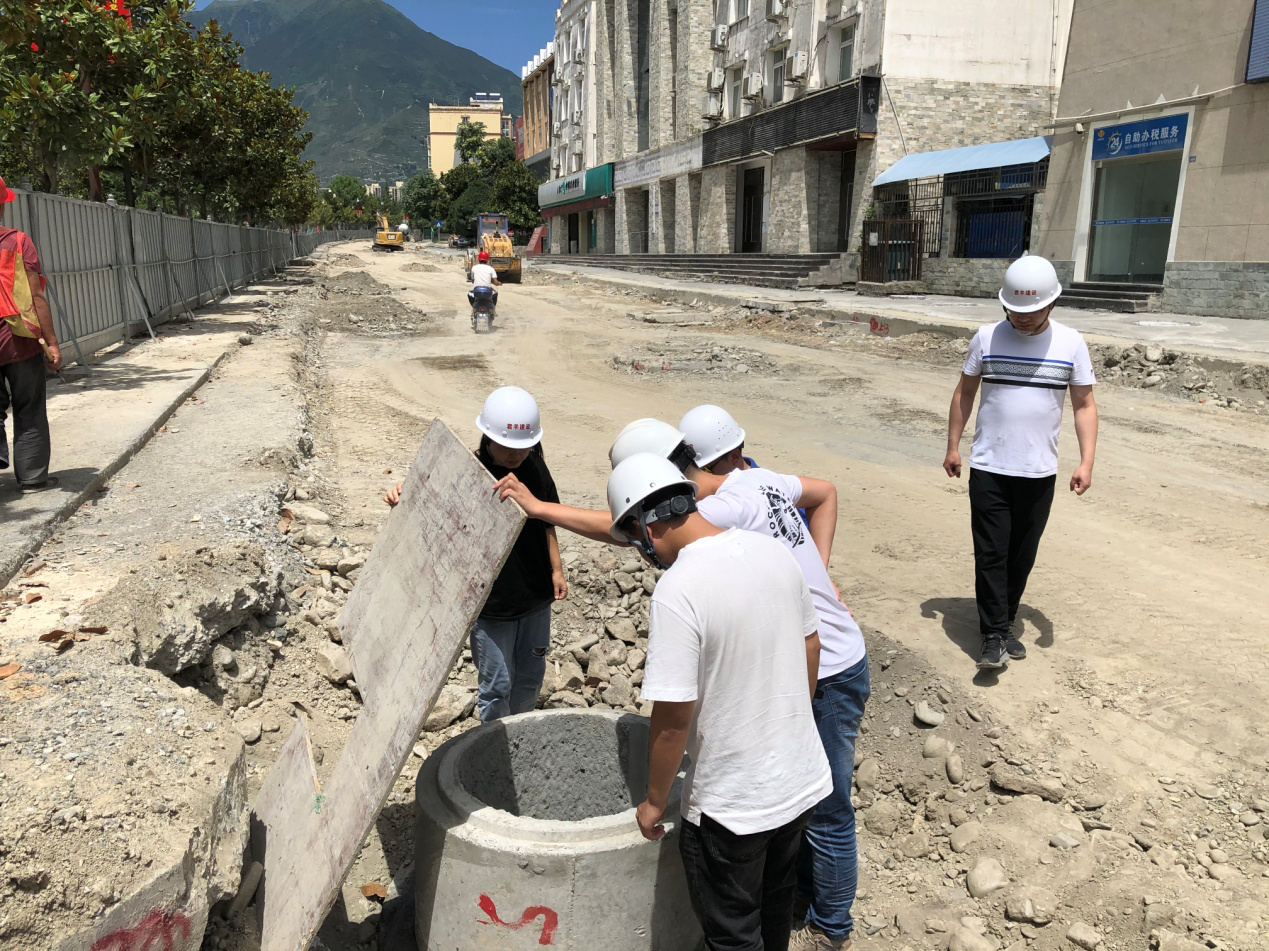

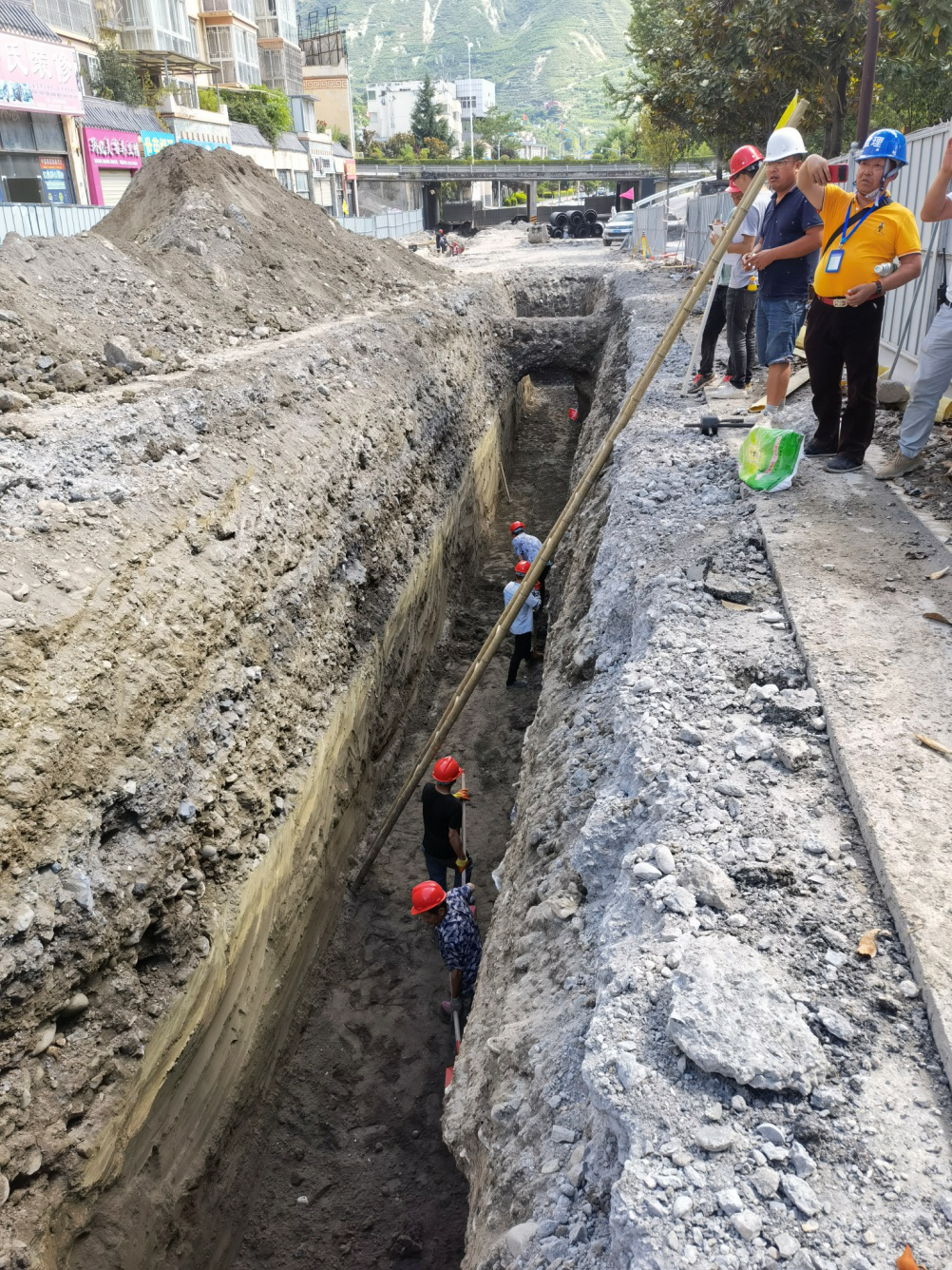

会上 ,首吓咨集团公司茂县项目部介绍了开工以来项主张实现情况:K0+000—K2+210段分成两个大段4个幼段施工 ,第一大段K0+000—K1+140 ,分为K0+000—K0+180和K0+180—K1+140两个幼段 ,现均已实现污水、给水管网及电力浅沟的施工 ,路路基层也已铺筑实现 ,起头铺设水稳层 ,预计8月10日完玉成数施工工作;第二大段K0+140—K2+210 ,分为K1+140—K1+440和KK1+440—K2+210两个幼段 ,现均已实现污水、给水管网及电力浅沟的施工 ,筹备铺筑路路级配碎石基层 ,8月7日左右起头铺设水稳层 ,随后人行路和路路面层同时施工 ,预计8月17日左右完玉成数施工工作。

监理单元提出:1、此刻疫情比力严沉 ,建议施工单元召开防疫专题会 ,对施工人员、资料运输人员进行排查 ,预防疫情影响工期;2、查抄井口的临边防护措施必须到位;3、井下算帐作业要先假造密关空间施工专项规划;4、新旧路基搭接的幽微部位 ,必须夯实达到密实度要求 ,预防不均匀沉降;5、合理铺排人、机、料 ,保障节点工期实现;6、扬尘治理工作要到位 ,喷淋在施工过程中应全程开启 ,洒水车每天多跑几趟。

县质监站提出:1、查抄井内杂物和工地的建碴要实时算帐;2、人行路垫层厚度不够的要补够 ,找平度要达到设计要求;3、整改通知要实时回复 ,若在期限内未回复将开处罚通知单;4、监理和施工的资料要跟上进度。

县发改局纪委项目组只说了两点:1、重要是监督廉政方面的问题 ,业主或其他部门有廉政方面的问题实时打举报电话;2、各方提出的定见施工单元应及使佧改。

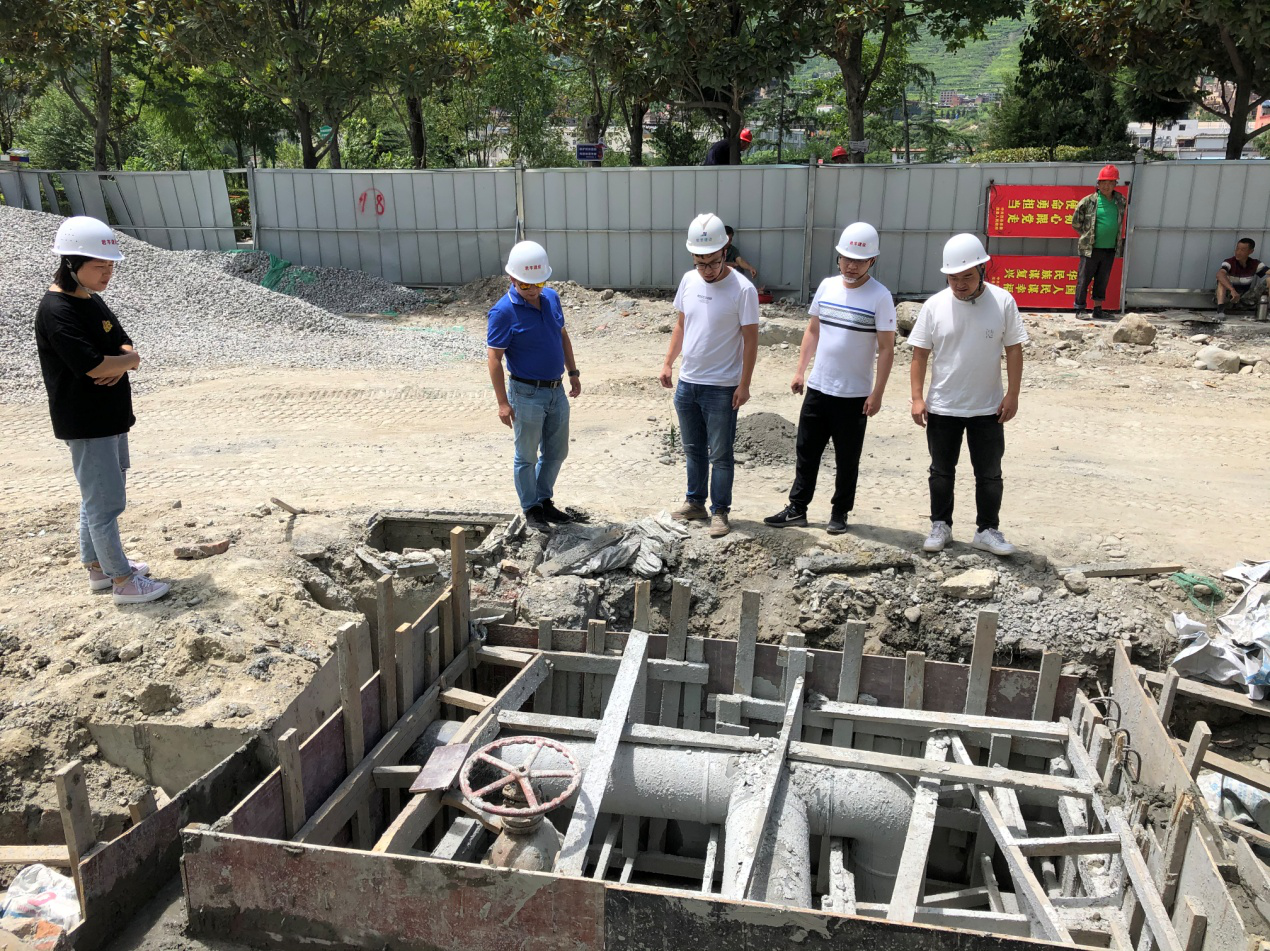

建设单元代表指出在后续的施工中要把稳以下几点:1、井口临边防护要做好 ,预防行人跌落;2、井口的周边加强要按设计到位 ,预防路面形成后沉降 ,人行路垫层浇筑要振捣密实;3、设计图有谬误的时辰要实时与监理、设计、业主沟通;4、防尘措施做好 ,洒水车跑勤点;5、班组铺排要合理 ,不要头天晚上加班了第二天上午就没人施工了;6、自来水管网新旧衔接要早点与自来水公司对接 ,并做好筹备工作 ,争取一天内实现 ,不影响居民生涯;7、防疫工作要加强器沉 ,采取有效措施;8、请了三位原建设局的专家协助监督现场 ,施工单元要听取他们的定见并及使佧改;9、国度环保督查组8月中旬到茂县 ,路路基层和水稳层的资料要早点备齐;10、桥梁的设计图纸已经出来了 ,施工单元要抓紧假造施工规划 ,在节点工期指标实现的同时起头桥梁施工的筹备工作。 图片5

最后由建设局孙局长做出总结讲话 ,他首先注定了施工单元前段功夫做出的致力 ,加班加点施工 ,克服了好多难题 ,让实现节点工期工作看到了但愿。但是不论是现场治理 ,还是质量和安全文化施工依然存在好多问题 ,施工单元要听取各方的定见和建议 ,遵从业主、监理的指令 ,合理组织铺排 ,当真整改。最后提出各方主体单元要履职尽责 ,在保障质量和安全的前提下 ,有序推动进度 ,保障按8月20日实现节点工期指标。
